2026年8月18日晚,密歇根州Ypsilanti Township理事会全票通过一份六个月的“重大电力基础设施”建设暂停令。看起来只是一次程序性延迟,实际是这个小镇过去一年多里第三次用地方治理工具,卡住一座由密歇根大学洛斯阿拉莫斯国家实验室(LANL)合建、造价数亿美元级的数据中心。这次拦的不再是水,是电——从“不供水”升级到“不给建变电站”,说明双方已经没什么妥协空间可谈了。

从断水到卡电,理事会这次瞄准变电站

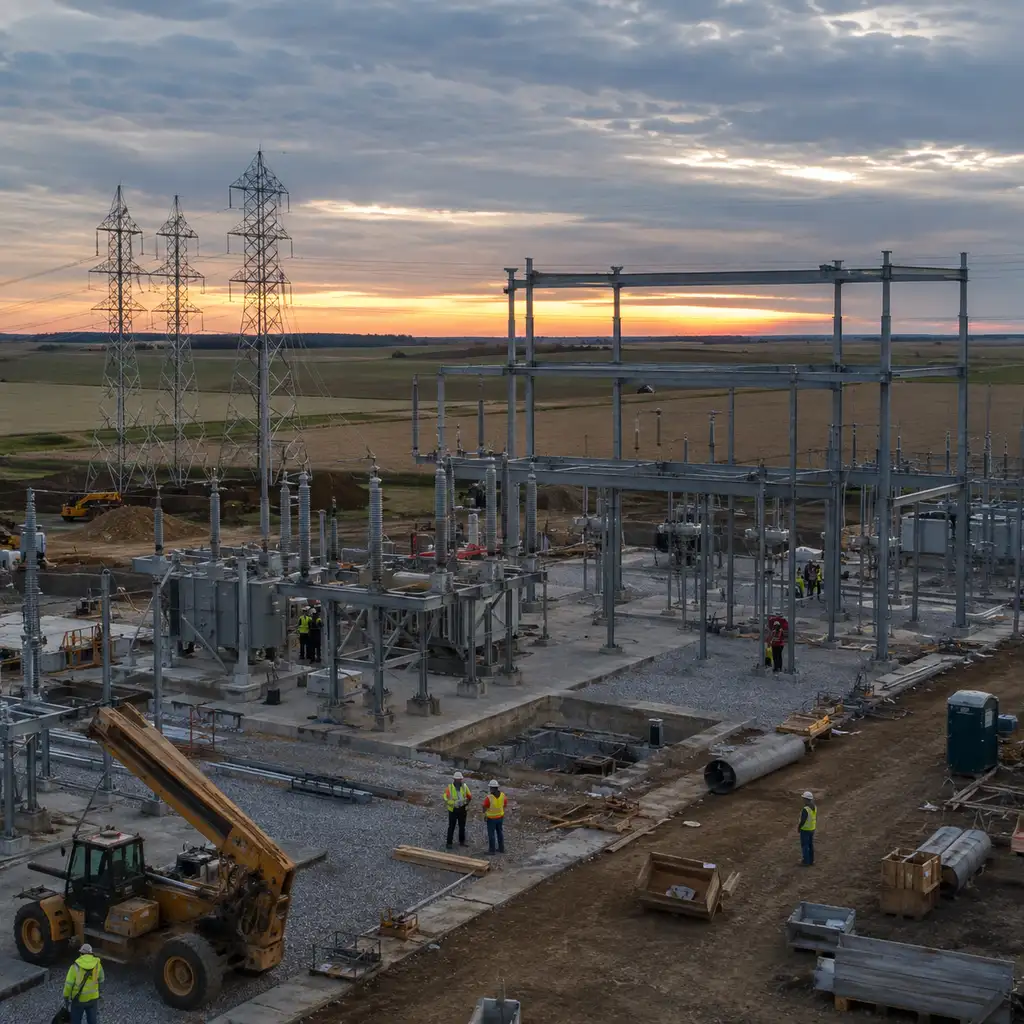

这份暂停令的措辞很讲究,明确覆盖“超大规模数据中心、中型数据中心、人工智能计算设施、高性能计算中心”等一切高耗电用地类型,要求当地电力主管部门用180天时间研究噪音污染和对现有用户的影响。会议现场,理事会特意放了一张变电站的巨幅照片,会长Brenda Stumbo当场质问:“大学一直说跟我们沟通很充分——这不是真的。”

这不是Township第一次出手。今年3月,理事会已通过决议正式反对在辖区内建LANL核研究设施;4月又对数据中心实施365天供水暂停,随后Ypsilanti Community Utilities Authority跟进12个月停供水与污水服务,大学当时以“歧视性”为由威胁诉讼。这次电力暂停令,是同一套打法的延续,只是换了个更硬的靶子——变电站建不成,数据中心就通不了电。

项目变大了,官方口径却没跟上

密大8月初已经敲定选址:Textile Road附近144英亩地块,此前为拿到约124.68英亩土地,按每可开发英亩6.5万美元的价格获批购买,加上早前花150万美元买下的19.82英亩,土地成本已经清晰摆在账上。但建筑规模比公开报道要大:官方最新口径是约29万平方英尺(24万英尺机密研究区+5万英尺学术区),高于此前流传的22万平方英尺。预算口径同样有出入,官方给出的是12.5亿美元(LANL出资3亿、密大直接出资2.2亿、密大牵头融资6.3亿、密歇根州拨款1亿),比外界常引用的12亿美元数字更细。电力需求初期约50兆瓦,最终规划到100兆瓦,密大将自己出钱建一座专用DTE变电站。

核武数据中心 项目全貌 12.5亿美元 官方预算(LANL/密大/密歇根州) 29万英尺² 建筑面积(机密+学术区) 100兆瓦 规划电力负荷上限 180天 电力基础设施暂停期

一个从官网FAQ里消失的数字

密大早期的项目FAQ曾披露过一个具体数字:数据中心每日最高用水量可能达到50万加仑。这个数字后来从当前的官方FAQ里消失了,替换成了更笼统的说法——不会直接从休伦河取水或排放,用水改由YCUA统一供应(水源来自底特律河)。原文报道完全没提这一细节,但这恰恰是最该被追问的地方:数字消失可能只是公关口径调整,也可能意味着用水规划出现了实质变化,两种情况密大都没有主动解释。

供水的数字悄悄不见了,“核武器研究”这个定性却一直没变。

LANL已经明确证实,这座设施将用于核武器库存管理研究——即在不做实弹测试的前提下,用超算评估现有核武器的安全性和可靠性。密大的公关材料则反复强调三件事:不会成为战争中的“高价值打击目标”、不储存任何核材料、不是武器生产设施。这三句话技术上都可能成立,但它们回避了一个问题:“核武器研究”本身已经足够让一个社区感到不安,跟“是否储存核材料”其实是两件事。

电力规模不算大,标签才是导火索

放进更大的坐标系里看,这个项目的电力体量其实并不突出。DTE同期披露的另一座商业数据中心项目(涉及Switch及超大规模云厂商租户),到2026至2032年电力需求可能爬升到约1.4吉瓦——是密大-LANL项目最终规划负荷的13到14倍。

电力规模对比:谁才是真正的用电大户 本项目(规划上限) 100兆瓦 区域商业数据中心(Switch等) 1400兆瓦 本项目电力规模约为对比项目的1/14

规模不是抵抗的核心理由,标签才是。这也解释了为什么居民、理事会和大学在这件事上几乎没有回旋空间——通常的邻避运动争的是噪音、电价、水资源,这次真正压不住的是“核武器”两个字带来的不信任。

  • 风险.密大作为公立大学可能享有免税或减税地位,Township承担基础设施审查和环境评估成本,却未必能拿到相应的房产税收益,这个经济错位目前双方都没公开谈过。

DTE方面辩称,两份数据中心合同到2045年能为电网系统带来近90亿美元投入,并计划未来至少两年暂停电价上调申请,试图证明普通居民不会为这座数据中心的电费买单。但专用变电站是否真能让本项目负荷与区域电网、居民账单完全脱钩,密歇根公用事业委员会目前还没有给出审查结论。

180天窗口期里,真正该盯的是三件事:噪音与电网影响研究的结果什么时候出来;密大会不会像回应水务暂停时那样,对电力暂停令提起诉讼;以及那组消失的用水数字,会不会被媒体或居民重新翻出来问清楚。
