2026年9月18日,弗吉尼亚州民主党州长阿比盖尔·斯潘伯格签署第22号行政令(Executive Order 22),并公布《数据中心问责框架》,正式对这片号称全球数据中心之都的土地收紧缰绳。行政令禁止州行政部门官员在数据中心项目中签署保密协议、收紧自建燃气轮机与柴油备用发电机审查、加速出台噪音规程,并成立由州首席转型官戴夫·威尔金森领衔的州人工智能工作组,评估劳动力替代与隐私风险。
表面上看,这是地方政府在联邦监管缺位时对AI算力无序扩张祭出的一记重拳。但穿透行政文本的温和措辞便能发现,这既非急刹车,也非惩戒令。在劳登县每年超过10亿美元的税收诱惑与全美算力竞逐面前,第22号行政令更像是在电网逼近承载极限、民怨即将决堤时,州政府为换取政治喘息而拿出的阶段性缓冲方案。
劳登县的账本分裂:13亿美元税收与喷气机般的低频轰鸣
要把弗吉尼亚的规制逻辑看清楚,必须先看劳登县(Loudoun County)的财政底牌。

截至2026年3月1日,劳登县已建成或在建的数据中心达到233栋,总建筑面积约5650万平方英尺;另有115栋(约3570万平方英尺)处于获批或在审状态,在审立法申请中还包含56栋(约2070万平方英尺)。仅仅在2025年,该县单年审批通过的建筑面积就超过了1000万平方英尺,刷新历史纪录。
数据中心已经成了这片土地戒不掉的财政支柱。在2026财年,数据中心为劳登县带来了12亿美元财产税收入,占全县财政预算的39%;到2027财年,这一数字预计将进一步攀升至13亿美元,预算占比达到40%,全县直接与间接相关就业岗位超过1.7万个。

巨额税金的背面是居民生活环境的严重劣化。现行规程虽然将居民区边界噪音限定在55 dBA,但对冷水机组与变压器产生的低频纯音噪音完全失准,相关的规程修订研究甚至要拖到2027年才能完成。由于电网接入延迟,部分设施直接采用现场天然气轮机全天候发电,类似喷气式发动机的尖锐轰鸣能传出1.5到2英里。
早在2025年3月18日,劳登县就取消了过去无需额外许可的按权利开发模式,将项目转入监督委员会的个案审查。但这种审查并没有真正关上大门,2022年至2026年5月期间的项目获批率依然维持在82%的高位。直到2026年9月15日,劳登县监督委员会才投票拟定一项最长12个月的申请暂停期,定于10月20日正式表决。面对堆积如山的申请,地方官员在充盈的金库与愤怒的选民之间反复拉扯。
算力繁荣的外部性:全州居民替巨头分摊电网账单

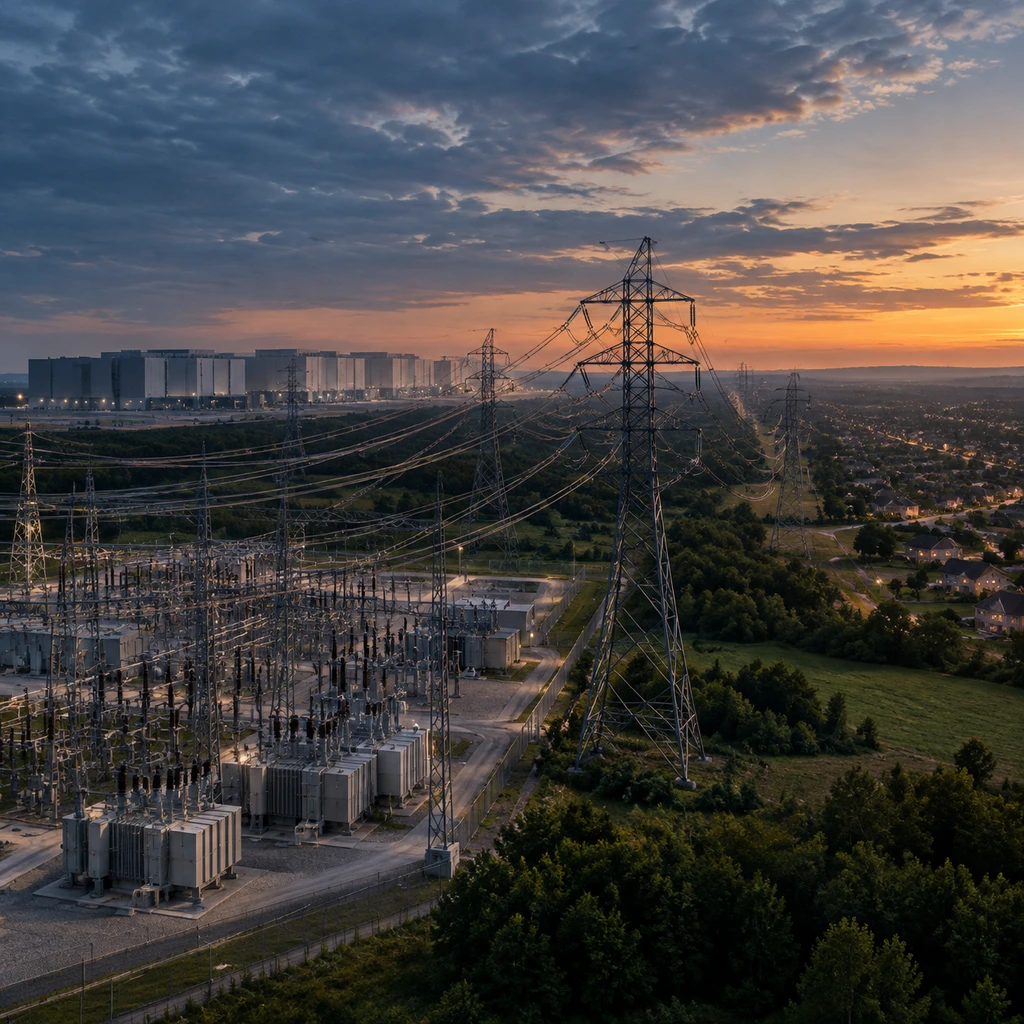

单个现代AI数据中心的常态功耗动辄在30到200兆瓦之间。如今,劳登县数据中心的瞬时持续用电负荷已不低于3吉瓦,全县已建或拟建的变电站达到95座。从2019年到2025年,弗吉尼亚州的商业用电量增长了近3000万兆瓦时。

地方政府独占算力产业带来的财产税,电网扩建的长期重负却由全州普通家庭分摊。
弗吉尼亚联合立法审计与审查委员会(JLARC)的测算指出了这套模式最大的不公平:如果任由数据中心无序接入,全州电力需求将在十年内翻倍。为了支撑庞大的输电线路与新发电机组,到2040年,电力巨头Dominion Energy的普通居民用户每月电费账单预计将增加14至37美元。
在税收政策上,州政府的态度同样摇摆。在2024至2025财年,弗吉尼亚给予数据中心设备的销售与使用税免税额合计高达32.34亿美元(其中2024财年12.92亿美元,2025财年19.41亿美元)。面对财政流失的批评,州议会虽然保留了这项免税优待,但选择在2026年7月1日至2028年6月30日期间,对数据中心加征每千瓦时1.1美分的用电税,预计每年增收约6亿美元。
电力公用事业机构也在重新打量自己的风险敞口。数据中心在2025年贡献了Dominion Energy全州电力销售的28%,是其业绩增长的核心引擎。获批自2027年1月1日执行的GS-5大负荷电价分类中,Dominion明确要求超大型算力客户必须签署至少14年服务期,并承诺支付至少85%的合同输配电容量费用,同时缴纳足额履约抵押。电力公司正试图建立防火墙,防止未来AI泡沫破裂时留下巨额搁浅资产。
避开硬性叫停:弗吉尼亚与全美监管路线的大分流
第22号行政令出台后,皮埃蒙特环境委员会(PEC)等机构迅速提出批评。该机构总裁克里斯·米勒直言,该行政令更像一份规划框架而非紧急干预,它只约束未来项目,却放过了已经在审批管道中的2.8亿平方英尺建筑体量,以及Dominion已经锁定的53.8吉瓦供电合同。

斯潘伯格选择的是一条中间路线。第22号行政令将25兆瓦及以上的项目剔除在州级土地准备与快速审查等自由裁量优惠之外,并推行VA-LEAD评级体系,但州长的行政权力仅能管辖行政机构,无法直接修改地方分区法,也不能直接废止州议会设立的税收法案。核心的制度重构仍然要等待2027年弗吉尼亚州议会的立法辩论与州公司委员会的最终裁决。
横向对比全美,各州对AI基础设施的态度正在急剧分化。纽约州在2026年7月14日果断对需要自由裁量环境许可的超大规模项目实施为期1年的硬性暂停;德克萨斯州通过SB 6法案,由电网调度机构ERCOT对75兆瓦以上负荷推行集中批处理审查;加州则通过SB 57法案,要求监管机构在2027年前厘清成本转嫁与搁浅资产风险。
弗吉尼亚无法像纽约那样决绝。一旦采取全面叫停,巨额税收将迅速滑坡,原本计划进驻的算力资本也会快速流向俄亥俄或德克萨斯。
- 风险.第22号行政令在实质立法落地前留出了数个月的时间窗口,已锁定土地和电力合同的在途开发商可能赶在2027年更严苛的细则生效前加速抢跑,短期内电网的供需撕裂非但不会缓解,反而面临更严峻的并网冲击。
对于押注AI基础算力的云计算厂商与数据中心运营商而言,在弗吉尼亚暗箱操作、拿地即开工的黄金时代已经终结。接下来真正决定这片算力都城走向的,不是行政令字面上的表态,而是2026年10月20日劳登县对暂停令的最终票决,以及2027年州议会能否在法理上斩断全州居民对科技巨头的隐性补贴。
