2026年9月,环保组织 Philly Thrive 带着超过两千名居民的联署请愿书,站上了费城市政厅的台阶。他们抗议的矛头直指正在全美蔓延的算力扩张浪潮,要求市议会对超大规模人工智能数据中心出台为期一年的建设禁令。
抗议发生的地块极具象征意味,位于费城西南部的 Grays Ferry 社区,紧挨着2019年因重大爆炸而关停的原东海岸最大炼油厂。那座设施曾日均处理 335,000桶 原油,给几代周边居民留下了哮喘、罕见骨癌等漫长的健康创伤。但最反常的细节在于,截至2026年9月15日,费城市政委员会与规划委员会的桌案上,尚未收到任何一份超大规模数据中心的正式建设申请。
这是一场在零项目申报状态下打响的先发阻击战。
零申报的虚惊,还是堵死后门的闪电战?
费城并非没有机房,当地目前已有 8座 较小规模的数据中心在平稳运营。风声之所以骤然收紧,源于费城城市规划委员会在2026年7月16日通报的一份摸排底册。

底册明确指出,全城仅有两处工业地块具备承载超大规模算力园区的电水条件:一处是东北机场旁的 Grant 大道2600号,另一处则是占地 1300英亩、脱胎于原炼油厂废墟的 Bellwether 产业园区。
在开发商尚未提交蓝图前就发起抗议,看起来像是草木皆兵,实则是基层社区吸取百年工业被动受害教训后的制度抢跑。在现行规划法系中,重工业用地往往享有由权开发(by-right)许可,一旦资本带着资金与设备入场,行政程序便会自动亮起绿灯。与其等推土机开到后院再打旷日持久的官司,不如在第一张图纸送审前,用民意锁死制度后门。
Philly Thrive 并不是临时起意。早在2026年2月,该组织就在 Grays Ferry 完成了 1,876户 居民的逐门走访与近 500次 深度访谈。重工业的旧疮疤还没抚平,居民对任何打着科技转型旗号卷土重来的高能耗项目,天然保持着极高的警惕。
算力的经济假象:用工密度的断崖式塌陷
科技巨头与地产资本游说地方时,最动听的说辞莫过于高科技带来转型。开发商与建筑工会总会强调,施工高峰期能创造至多 1,500个 待遇丰厚的高薪建筑岗位。

但这笔账只算了头,没算尾。

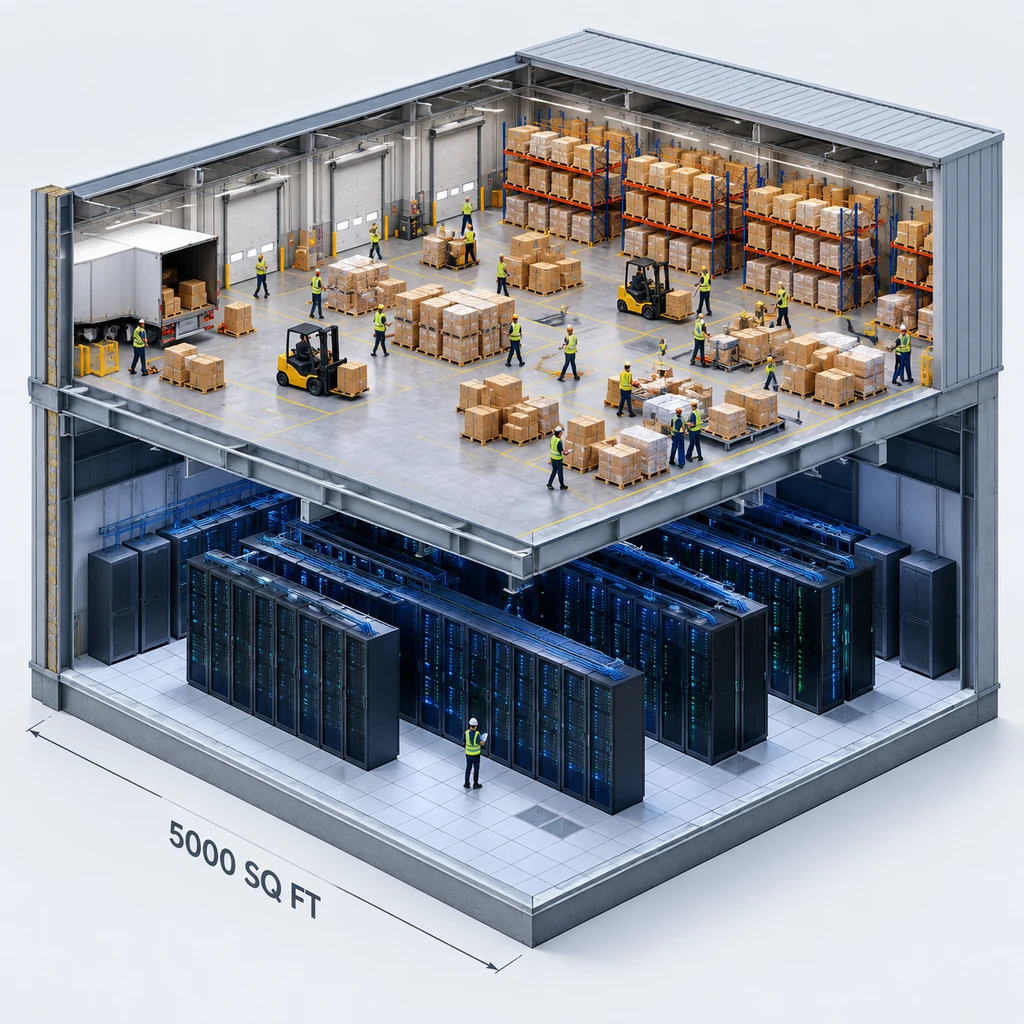

根据规划部门的真实测算,数据中心建成进入日常运营期后,用工密度会迅速出现断崖式下跌,每5,000平方英尺仅需1名全职员工。这个数字是什么概念?它仅仅是同等规模传统物流仓库用工密度的 13%。
占地上千亩的算力设施,本质上是昂贵硬件的无人墓园。
更严峻的冲突在于土地机会成本。Bellwether 园区在最初规划中,定位为吸纳生物医药、先进制造与轻工业物流的综合产业区,承诺带来约 19,000个 永久就业岗位。一旦这片承载全城希望的土地被算力巨头以数倍的租金吃下,原本多元的就业蓄水池将被迅速挤出。
更不用提全美逾三分之二的州为争夺数据中心推出的超额税收减免政策。智库 Good Jobs First 指出,部分州因数据中心免税造成的财政损失超过10亿美元。地方不仅换不来持续的个税与商业税源,还要反向承担基础设施扩容的隐性支出。
避难所还是寄生体?物理账单终将结算
算力中心对地理区位的偏好,藏着精明而冷酷的商业算计。关停的化石能源电厂、大型炼油厂等重工业棕地之所以成为首选,是因为它们自带现成的高压变电站、大容量输电走廊以及丰沛的冷却水源。

这种无缝衔接,恰恰让周边社区沦为新一轮能源消耗的牺牲品。
美能源部与伯克利实验室(LBNL)的数据描绘了一条惊人的爬升曲线,全美数据中心的耗电占比,正从2023年的 4.4%(176 TWh) 急速攀升至2028年的 6.7%至12%(325-580 TWh)。彭博新能源财经预测,到2035年,美国数据中心消耗的天然气总量将超过德国与日本的总和。
水资源的掠夺同样不可忽视,仅2023年全美数据中心直接消耗的水资源就达到 174亿加仑(660亿升),且冷却高峰几乎与夏季市政供水的高峰完全重合。
更隐蔽的健康杀手则隐藏在机房四周。为应对电网突发波动,一座标准算力设施会密集配备数百台备用柴油发电机。清洁空气委员会(Clean Air Council)律师 Annie Fox 在集会上明确指出,在遭遇极端热浪导致电网过载时,监管方已允许数据中心脱离主网、启动柴油机阵列供电。
哈佛大学此前的研究表明,全球五分之一的死亡与化石燃料空气污染相关。对于刚从炼油厂黑烟中喘过气来的社区而言,柴油排放的细颗粒物与氮氧化物,与旧时代的重油污染没有任何本质区别。再加上弗吉尼亚州 JLARC 审计查实的 40至59分贝 持续低频噪音,所谓无烟工业,对邻近居民造成的神经与身体损耗是真实而漫长的。
- 风险.数据中心并非清洁孤岛,备用柴油机的高频应急介入与输电扩容改造成本,往往通过公用事业账单隐性转嫁给普通家庭。
撕开保密协议:算力扩张的规则转折
草根力量的先发压迫正在促成政策层面的松动。在全美范围内,从丹佛、印第安纳波利斯到夏洛特,多座城市相继批准了数据中心建设的延期审查令。

真正具有分水岭意义的举措来自州政府。2026年8月18日,宾夕法尼亚州州长签署了第 2026-05号 行政令。这项政令精准击穿了科技巨头过去赖以通关的惯用武器,明确禁止签署保密协议(NDA),取消数据中心环保许可的加急审批通道,并强制要求在获得地方完全批准并证明电网不受损害前,环保局不得颁发许可证。
前事不忘,后事之师。以往科技公司进入地方,惯常以代号运作,借助 NDA 封锁市政官员与议员的口径,在电网升级和税收让利谈判完成后才公之于众。宾州的行政令直接把暗箱操作端上了台面。
- 结论.算力基建已经跨过了跑马圈地的野蛮生长阶段;剥离保密协议与暗箱通道,让真实能耗与就业代价接受公开审视,是所有后工业城市守住自身权益的唯一底线。
美国电力研究院(EPRI)资助的统计数据显示,2025年全美因社区反对而流产的数据中心项目达到 25起,是2024年(6起)的四倍之多。当工业遗留的输电母线成了数字巨头眼中唾手可得的肥肉,那些受尽重工业百年折磨的工人阶级社区,终于不再充当沉默的背景板。
