英伟达在柏林 GTC 上拿出的新方案,试图让建一座 AI 数据中心听起来像网购大型家电。这个被称为 DSX POD 的参考架构,把计算、网络、800 VDC 直流供电与闭式液冷管路全部塞进集装箱,在戴尔、慧与(HPE)、联想以及施耐德电气的工厂里提前拼装测试完毕。按照官方说法,以往长达半年的现场施工与调试周期,现在落地最快只需 14 天。
但天下没有免费的工程捷径。把硬件打包成集装箱确实省去了机房里的穿线与拧螺丝,然而决定一座数据中心生死的真正死结,从来就不在机柜之间的那几根连线。
偷换概念的十四天与物理世界的长周期
如果仔细看官方文档,就会发现英伟达所宣称的 14 天有一个至关重要的前置定语:运抵已就绪场地(prepared site)。

这意味着,地基已经硬化,专用水路已经接好,高压变电站已经立在围墙外,并且通过了电力部门的各项验收。所谓的 14 天,纯粹是吊车把集装箱放到底座上、工人插上 800 VDC 供电接口与液冷进出水管、工程师跑完系统自检的时间。
预制化模块并不是新鲜产物。施耐德电气的 EcoStruxure AI 机柜模块支持最高 132 kW 单机柜与最多 42 个机柜,在液冷数据大厅的专项研究中,将现场安装时间由 75.5 小时砍到了 15 小时;维谛技术(Vertiv)的 MegaMod HDX 同样支持 50 kW 到 100 kW 以上机柜,组合配置可达 10 MW 与 144 个机柜,官方标称能缩短至多 50% 部署时间。两家早就在做集装箱预制,其针对 GB200 和 GB300 的参考设计机柜功率分别做到了 130 kW 与 142 kW。

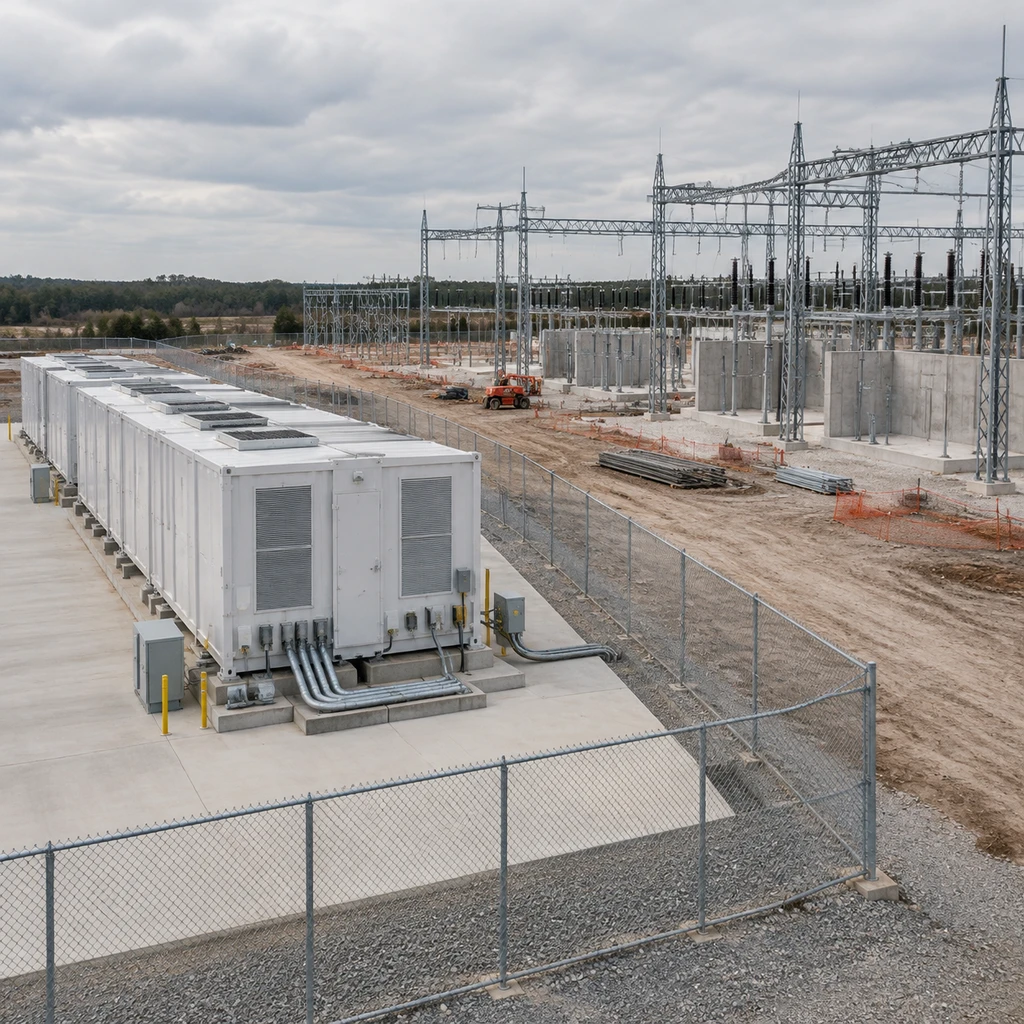

每一家厂商都能拿出一张漂亮的提速表格,但它们量算周期的尺子起点完全不同。英伟达把工厂拼装和现场施工在时间线上做了并行折叠,宣称现场省下几个月。然而行业内都清楚,眼下限制 AI 算力上线的真正瓶颈是大型高压变电站的建设以及输电线路升级审查。即便引入了具备动态响应能力的 DSX Flex,在 Blackwell Ultra 集群测试中能把电网突发事件时的电力负荷削减最多 40%,区域电网也不会因此免除你的并网审批排队。
- 风险.集装箱运抵现场哪怕只需一天接通,如果区域输电网互联队列卡上一两年,昂贵的高密芯片依然只能在箱子里积灰。
零耗水背后的热力学暗面
除了速度,英伟达在环保账本上也开出了诱人承诺:DSX 平台能够减少最高 100% 的冷却水。

这套闭式循环系统的工程逻辑在于温差。由于机柜允许最高约 45°C 的进水温度,机架内部热交换后的回水能达到 65°C。这种高达 20°C 的温差让室外干冷器在普通气温下仅靠空气就能完成热交换,不需要像传统冷却塔那样通过水蒸发来带走热量。

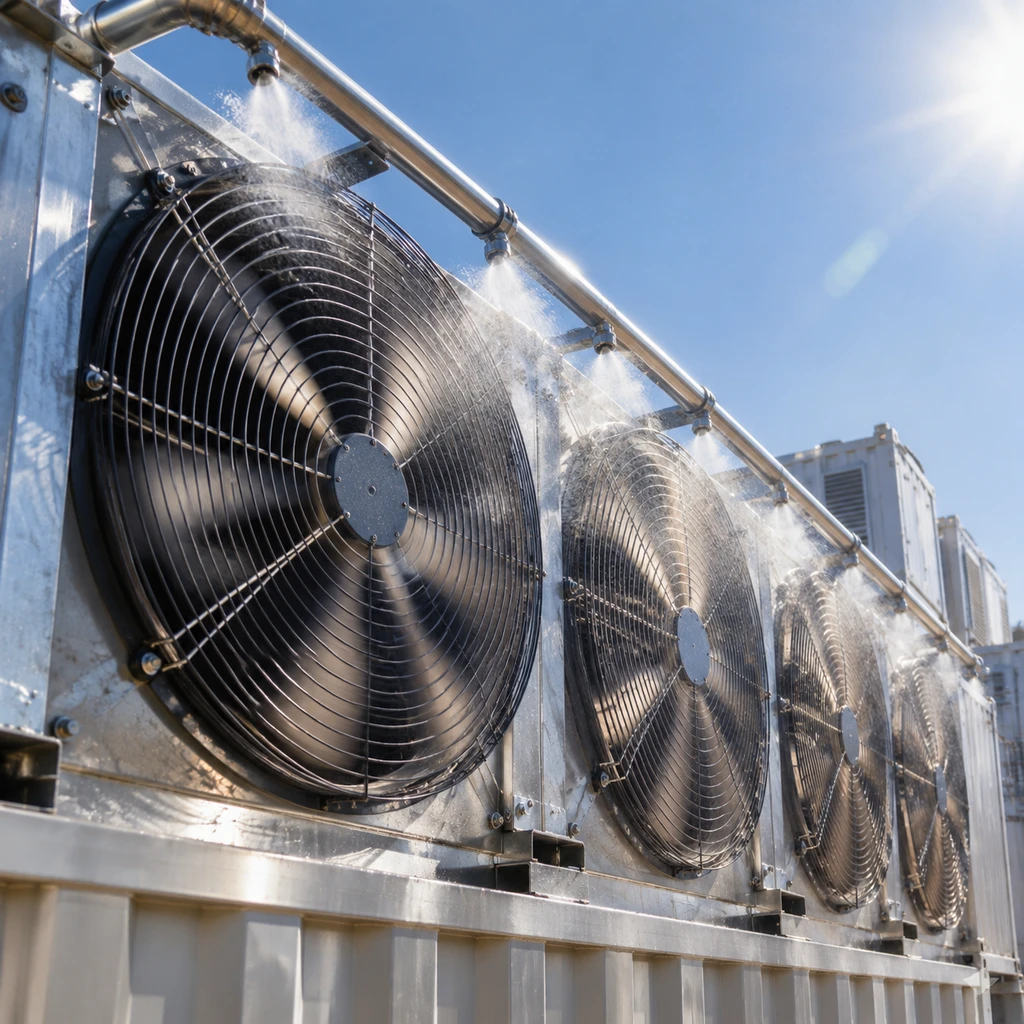

但这套热力学平衡存在明显的硬伤。当夏季热浪来袭、室外气温逼近 45°C 时,空气与冷却液之间失去温差,干冷器将无法维持进水温度。此时系统只有三条路可选:风机全速运转、启动绝热喷雾与机械压缩制冷,或者对计算节点强制降频。
风机全开与机械辅助制冷,本质上是在用耗电换节水。至于官方宣传的节电数据同样需要剥开表层:所谓节省最高 30% 功耗,属于 DSX MaxLPS 带来的动态算力功耗优化。在 Lambda 的实际测试中,它体现为同一 Token 输出下的负载控制结果,带来吞吐提升 24%、GPU 容量利用提升 19%,而不是整座数据中心的总用电账单凭空打了七折。天下熙熙,皆为利来,但在热力学第二定律面前,所有账目终究要原样结算。
从芯片到集装箱的生态收口
英伟达从来不满足于卖芯片,它的野心是把整个数据中心固化成自己的外设。
当算力架构从 Blackwell 一路狂飙到 Vera Rubin,单机柜功耗已经推到了普通风冷无法承受的物理极限,必须全套依赖高压直流配电和精密液冷。

站在算力运营商的角度,2027 年初出货的 DSX POD 确实提供了一种确定性:只要拿到了电力指标和地皮,把集装箱卸在水泥地面上,就能以最快速度产生现金流。
但这同时也是施耐德、维谛这些电气与工程厂商的微妙时刻。它们既是英伟达新蓝图里的组装制造伙伴,又在市场上推销着各自的预制化模块。英伟达通过输出 DSX 架构规范,将技术控制权从 GPU 和交换机,直接推进到了 800 VDC 母排、冷量分配单元和集装箱外壳。
- 结论.对于算力租赁商而言,模块化集装箱换来的是局部的快速扩容弹性;但最终决定投资回报率的,依然是土地、电网容量与极端气候下的真实电费账本。
