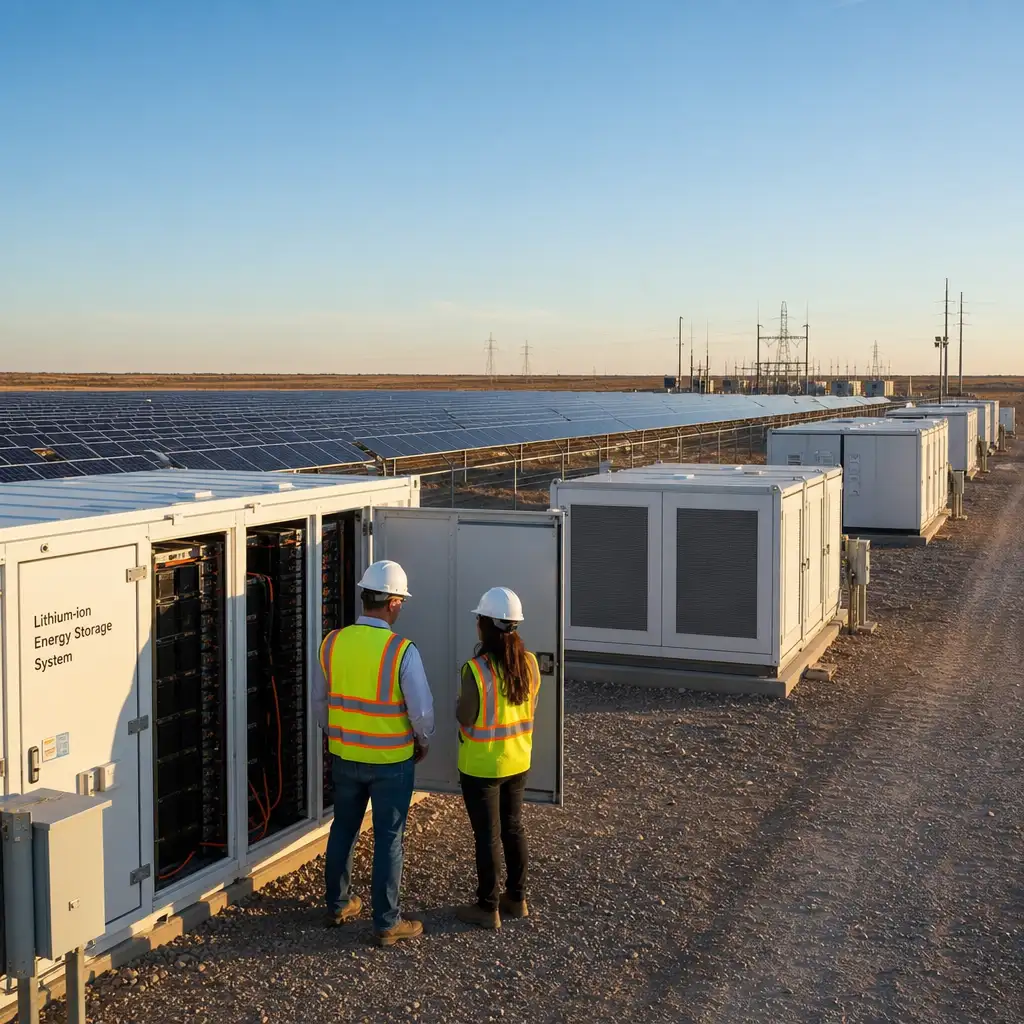

12 个月建成一座给 AI 数据中心用的电站,电价还要压到约 100 美元/MWh。
Ambrosia Energy 把话说得很直接。两位创始人 Sara Spangelo 和 Ben Longmier 曾在 SpaceX/Starlink 工作,早前创办的 Swarm 被 SpaceX 收购。现在他们从卫星网络转向电网,想用太阳能板加锂离子电池,给大型云厂商和 AI 数据中心供电。
有意思的地方不在“新技术”。Ambrosia 没有说自己发明了新型电池,也不是押注下一代光伏材料。它押的是更朴素的一件事:现有设备能不能被更快、更便宜、更可复制地集成起来。
这正好卡在 AI 基础设施最难受的位置上。GPU 可以下单,机房可以规划,但电力接入慢下来,整个项目就会排队。
Ambrosia 卖的不是新能源奇迹,而是交付速度
Ambrosia 的基本路线很清楚:太阳能板发电,锂离子电池储能,再向客户提供连续供电能力。
按公司说法,白天发电并给电池充电,夜间放电。它强调的是较低强度的充放电方式,希望降低电池系统压力,也让电站设计更容易标准化。
这套方案听上去不炫,但对数据中心有现实吸引力。AI 园区最怕的不是电力故事不够性感,而是签了土地、买了设备,最后卡在并网和电源上。
Ambrosia 目前已在西得州建设测试电站,并获得 DFJ Growth 投资,金额未披露。公司还提出,到 2030 年交付吉瓦级容量。
这里要分清两件事。
西得州项目说明它已经在做工程验证。吉瓦级交付说明它有扩张野心。但前者不能自动证明后者。能源项目最怕“样板间很好看,复制时全是泥水活”。
成本和速度有吸引力,但口径不能混着用
Ambrosia 给出的价格锚点是约 100 美元/MWh。它拿来对比的是 Lazard 所列新建联合循环燃气电厂,约 107 美元/MWh。
这个数字足够让云厂商认真看一眼。但它还不能被写成“太阳能加储能已经全面打败燃气”。土地、并网、融资、备用电源、容量因子、负载曲线,都会改写实际电价。
更关键的是交付周期。
公司称,从签约到并网,目标不超过 12 个月。相比之下,燃气轮机存在约 5 到 7 年的交付积压。对 AI 数据中心来说,晚几年拿到电,可能比每兆瓦时贵几美元更致命。
| 对比项 | Ambrosia 方案 | 新建联合循环燃气电厂 | 该怎么理解 |
|---|---|---|---|
| 技术路线 | 太阳能板 + 锂离子电池 | 燃气轮机 + 蒸汽轮机 | Ambrosia 不是新发明,重点是集成 |
| 成本说法 | 约 100 美元/MWh,公司宣称 | 约 107 美元/MWh,Lazard 估算 | 口径不同,不能简单绝对化 |
| 交付周期 | 目标不超过 12 个月 | 燃气轮机交付积压约 5 到 7 年 | 速度可能比单价更重要 |
| 当前验证 | 西得州测试电站 | 成熟公用事业路线 | Ambrosia 的复制能力还没被证明 |
所以我更在意的不是 100 和 107 的差距。
这两个数字只差 7 美元/MWh,放到不同项目里可能很快被条件变化抹平。真正的变量是:当燃气机组排队、并网审批变慢、数据中心又急着上线时,谁能更快交付一份可用的电力方案。
这是 Ambrosia 的窗口。
对数据中心和投资人,真正要做的是改评估表
对 AI 数据中心和云计算基础设施团队,这类方案不该被当成“替代电网”的万能答案。更现实的动作,是把它放进选址和电力采购评估表。
一个新园区要不要推进,不能只看土地、网络和税收优惠。电力团队需要同时比较三件事:当地并网排队时间、燃气或电网扩容时间、太阳能加储能能否先覆盖一部分稳定负载。
这会影响很具体的决策。
有些项目可能不会等燃气机组完全到位,而是先用共建电站或用户侧电源争取上线窗口。有些项目也可能延后采购 GPU,避免算力到场、电力不到场。对基础设施团队来说,电力采购正在从后台支持变成前置约束。
对能源科技和气候科技投资者,判断也不能停在“前 SpaceX 团队创业”这层光环上。履历能解释执行气质,不能替代项目现金流。
更该盯的是几组硬指标:
| 观察项 | 为什么重要 | 如果做不到,说明什么 |
|---|---|---|
| 签约到并网是否接近 12 个月 | 验证交付速度 | 工程集成优势可能被审批和并网吃掉 |
| 多个项目成本是否接近 100 美元/MWh | 验证价格口径 | 单个项目报价不能代表长期经济性 |
| 电池系统长期运行表现 | 验证“连续供电”质量 | 全天供电能力可能依赖更多备用资源 |
| 从测试电站到吉瓦级扩张 | 验证复制能力 | 公司更像项目开发商,而不是平台型能源公司 |
Ambrosia 还计划在得州奥斯汀建厂,把部分现成部件替换为自研设计。这个动作如果成功,可能压低成本、提高标准化程度。可它也会带来制造、供应链和质量控制的新压力。
这家公司最值得看的地方,是它把 AI 用电问题从“等下一代能源技术”拉回到“现有技术能否按时交付”。
这也让判断变得更简单。
别急着把它写成能源革命。也别因为它不是新技术就低估它。AI 数据中心现在缺的,不只是更便宜的电,还是按时到场的电。
