为了绕开美国传统电网漫长的并网排队,两位前SpaceX工程师正试图用航天制造思维给AI算力另辟一条供电生路。2026年10月14日,Ambrosia Energy联合创始人兼CEO Ben Longmier在旧金山的TechCrunch Disrupt舞台上宣布,公司已在得克萨斯州奥斯汀附近开工建设一座占地15万平方英尺、设计年产能10 GWh的电池工厂,计划在2至3年内完全达产,以支撑每年约300 MW的离网光储电站建设。

这家走出隐身模式仅数月的初创企业,切中的是当下生成式AI算力面临的致命颈瓶:算力中心机架已就绪,电网扩容却往往需要等上数年。与许多超大规模云厂商转向采购大型燃气轮机的做法不同,Ambrosia拿出的方案极其极端——放弃并网,在旷野上用十倍于负载的光伏面板配合自研极简电池包,在12个月内快速交付独立供电系统。

Ambrosia 离网光储供能管线 10倍超配光伏 300 MW 阵列覆盖阴天微光 日照充沛时大量弃光 极简储能 Pack 660 MWh 无光照纯放电 22 小时 成本压缩至电芯 1.3 倍 离网恒定负荷 30 MW 24/7 不间断运行 设计可用率 99.3%

航天式制造:将储能组装成本压到电芯的1.3倍

Ambrosia的底气首先来自于对储能供应链构架的重拆。长期以来,行业内标准的工商业与大型储能系统集成成本居高不下,从采购裸电芯到组装成符合严苛电网规范的集装箱储能系统,其综合建造成本通常高达裸电芯的5至7倍。

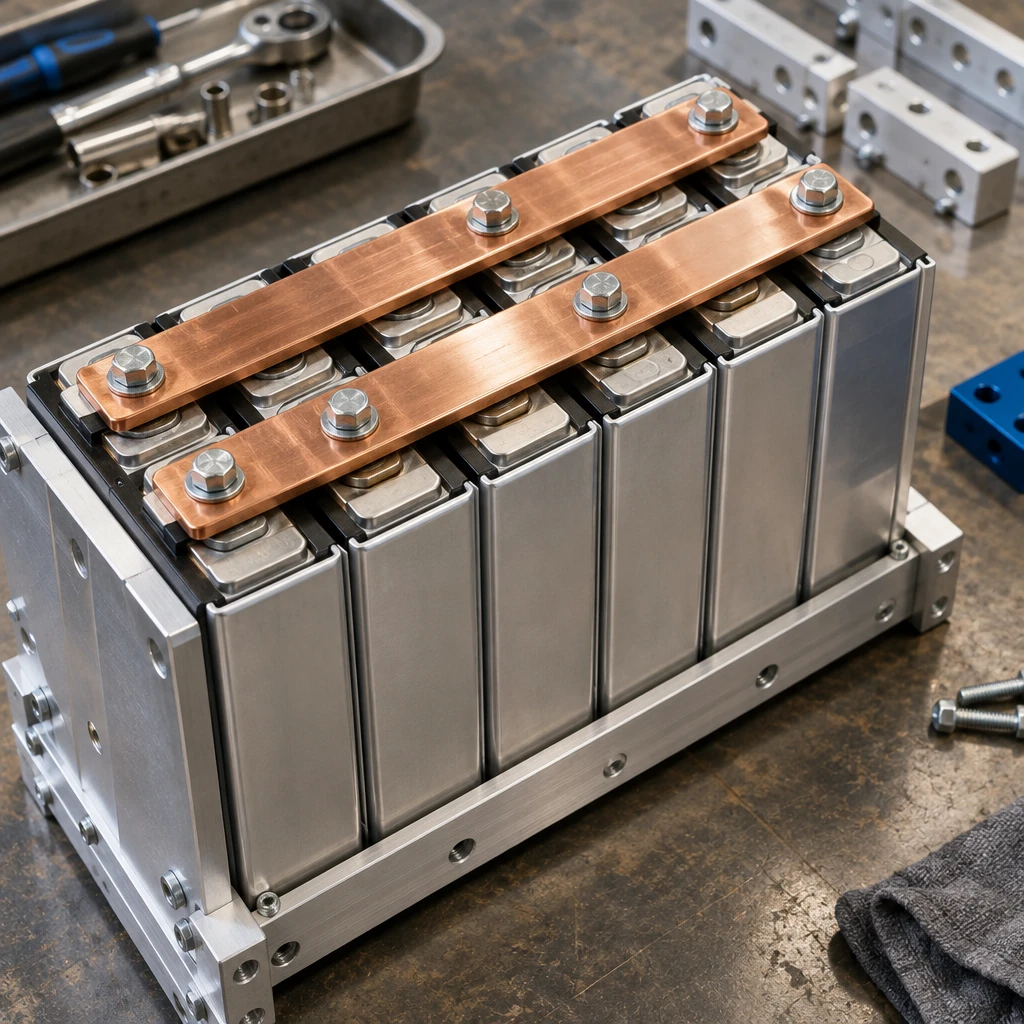

自研电池包大幅删减多余线束,将成本压至电芯的1.3倍
自研电池包大幅删减多余线束,将成本压至电芯的1.3倍

Ben Longmier与Sara Spangelo曾在创立微型卫星网络公司Swarm时将航天硬件极简制造发挥到极致,Swarm随后被SpaceX收购。如今他们把同样的工程直觉搬到了储能系统上。公司避开电芯研发的高门槛,直接从成熟供应商处采购磷酸铁锂电芯,但在模组与Pack层面进行暴力减法。Longmier称,其自研Pack的零部件数量比行业同类竞品减少了大约两个数量级,直接将Pack制造成本压缩至裸电芯的1.3倍左右。

这种极度精简的制造逻辑,配合其自研的光伏支架,让Ambrosia能够在得克萨斯奥斯汀的15万平方英尺厂房内,完成高密度装配。在此之前,该公司运行的一处中试规模电站已经连续无故障运行超100天,验证了7×24小时持续稳定输出200 kW电力的基础可行性。

十倍超配的账本:以大量弃光硬撼燃气轮机

自研低成本电池解决的只是系统集成成本,真正的难题在于没有长时储能化学体系支撑下,纯光伏加电池如何维持全天候基荷。

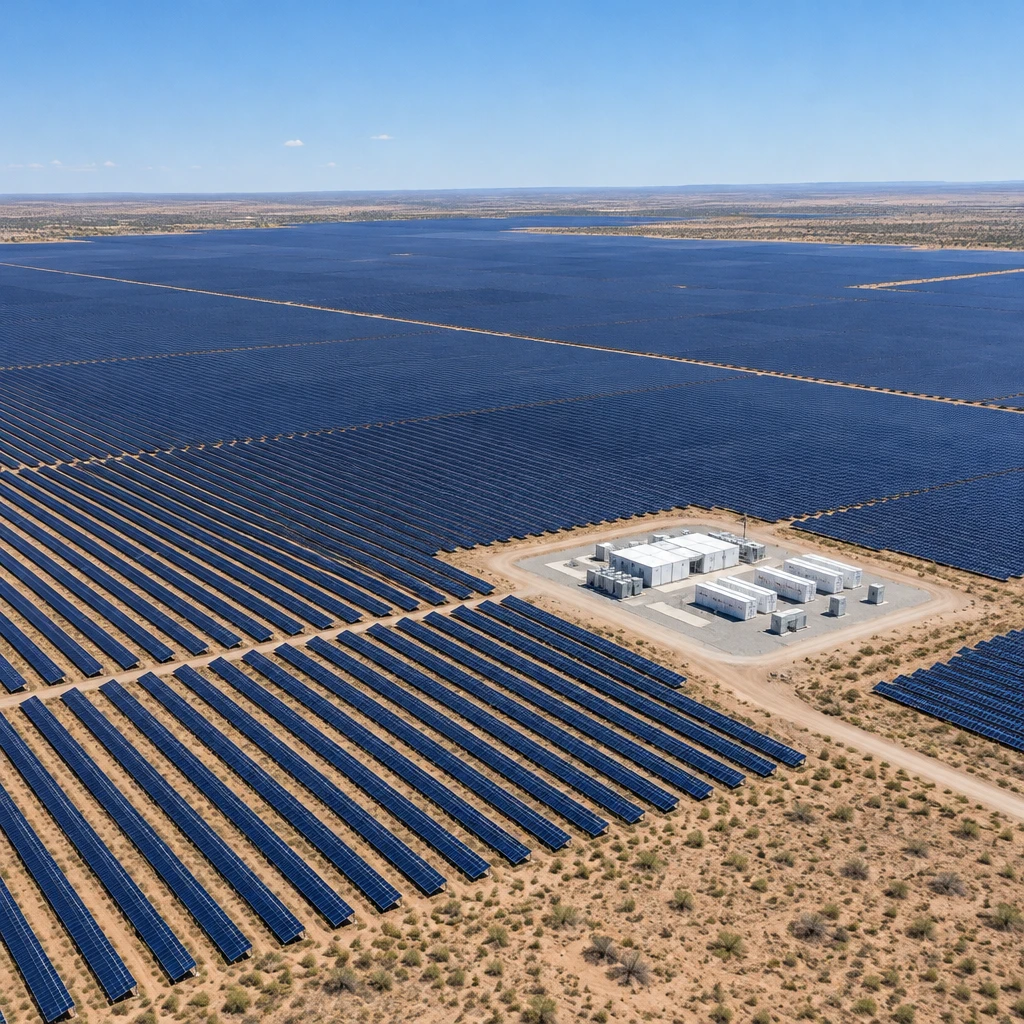

得州旷野上十倍超配的光伏板海,环绕着紧凑的储能舱与算力中心
得州旷野上十倍超配的光伏板海,环绕着紧凑的储能舱与算力中心
解决长时储能的捷径不是等待新材料突破,而是用过剩的光伏在阴天压榨发电量。

Ambrosia将于2026年下半年在西得克萨斯州动工的首个商业电站,揭示了其极端的数学模型:用300 MW光伏搭配660 MWh电池,仅仅为了持续输出30 MW负荷。在这套配比下,光伏装机量是恒定负荷的10倍,而660 MWh的电池在毫无光照的极端情况下,理论上只能支撑该数据中心运转约22小时。

维持日常720 MWh日耗电的秘密在于白天对微光的极致榨取。10倍超配意味着即使遭遇阴雨天,只要整套光伏系统在全天达到等效2.4小时满发,就能填满当天的用电与充电需求;而在晴天正午,系统则会选择主动抛弃大部分多余电力。

凭借这种工程妥协,Ambrosia报出了约100美元/MWh(折合每度电10美分)的供电协议价格。这一价格精准地卡在了化石能源的痛点上。根据Lazard在2026年7月的平准化度电成本测算,新建燃气联合循环电站的成本区间在51至129美元/MWh之间(高资本成本情景约为107美元/MWh),而调峰气电更是高达144至276美元/MWh。Ambrosia的绿电方案,恰好能与背负高利息建设压力的气电方案平价抗衡。

度电成本与可用率横向对照 Ambrosia 离网光储方案 $100 / MWh 供电协议目标售价(10美分/度) 99.3% 可用率 年允许停机约 61.3 小时(非实时训练) 基准燃气电站与传统标准 $51 - $129 Lazard燃气联合循环LCOE成本区间 99.999% 可用率 传统数据中心标准(年停机数分钟)

99.3%的代价值不值:谁能容忍每年停机60小时?

这套看似完美的离网闭环方案,真正的杀手锏并不是技术突破,而是一次对客户服务等级协议(SLA)的大胆降级。

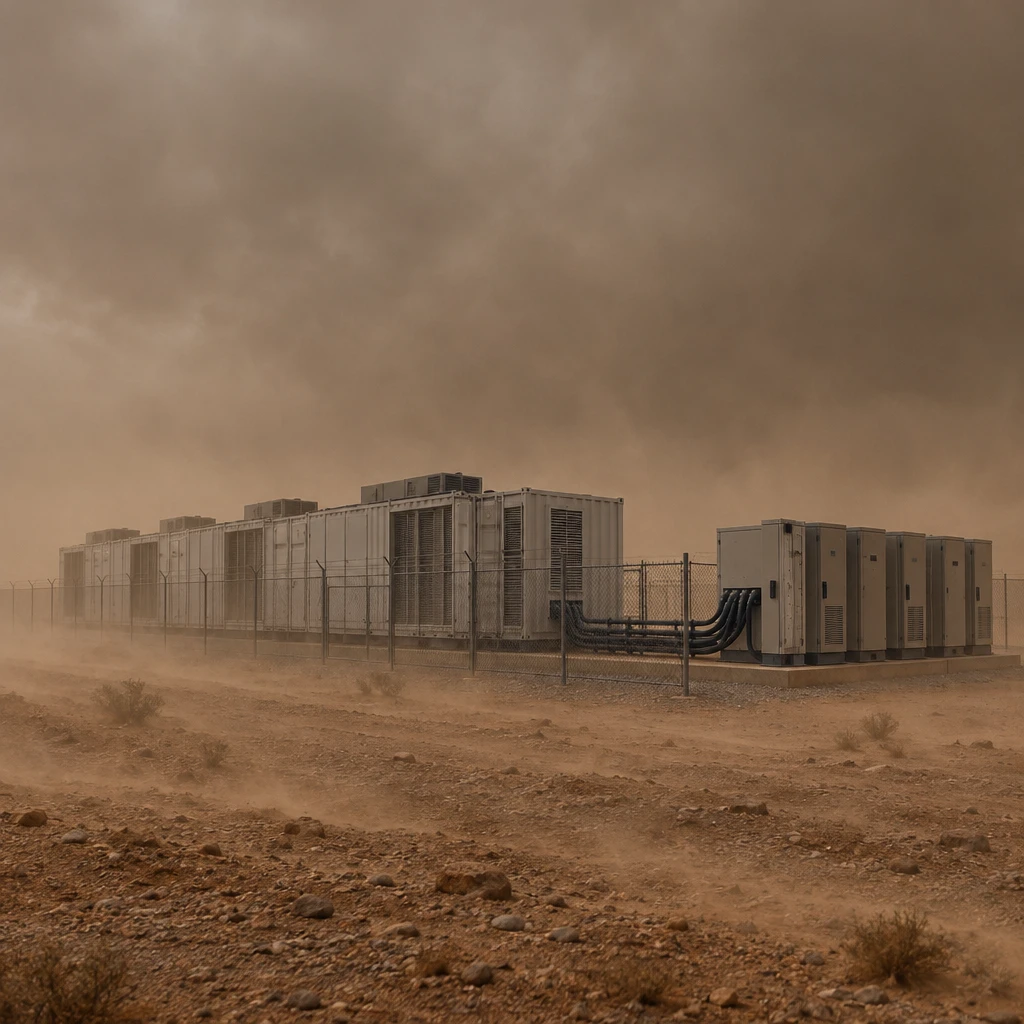

恶劣沙尘天气下,完全无外部高压电网接入的孤岛式算力中心
恶劣沙尘天气下,完全无外部高压电网接入的孤岛式算力中心

长期以来,托管金融、云服务等核心业务的数据中心奉行五个九(99.999%)的黄金铁律,年计划外宕机时间通常以分钟计算。但Ambrosia现场披露的首期项目设计可用率为99.3%,这意味着客户必须接受一年内可能累计发生约61.3小时的限电或停机。

虽然Ambrosia官网此前一直标注99.9%的可用率指标,但现场公布的99.3%显然更贴合其仅备有22小时电池的物理极限。一旦得州西部遭遇罕见的连续数日冰冻或强沙尘阴雨,电池电量耗尽后系统将无法维持额定负载。

方案指标Ambrosia 离网光储首期传统燃气轮机自备电站电网直连数据中心判断
度电成本约 $100 / MWh$51 - $129 / MWh取决于本地电价与过网费逼近高资本成本气电下限
供电可用率99.3%(年停机~61小时)≥ 99.9%99.999%(五个九标准)必须由容错算力承接
交付建设周期目标 12 个月内交付24 - 36 个月(受轮机产能限制)36 - 60 个月(卡在互联排队)规避电网审批的最大胜算
  • 风险.99.3%的可用率将直接把线上推理、关键业务云服务等实时负载拒之门外,这套模型生存的空间完全取决于大模型厂商对其非实时离线分布式训练断点续跑容错能力的信心。

除了客户接受度外,Ambrosia还要跨过重资产扩张的现金流考验。公司早期依靠创始人自筹,后获得DFJ Growth注资,但并未公开其具体融资金额。15万平方英尺的工厂承载10 GWh的年装配能力,对流水线自动化和电芯供应链调配提出了苛刻要求。在规避了得州电网(ERCOT)漫长的并网排队后,这家航天系初创团队能否在荒漠中真正算清全生命周期的土地运维与电池折旧账本,年底动工的西得州电站将成为第一个试金石。
