AirTrunk给印度开出了一张很大的账单:到2030年,300亿美元,5GW AI数据中心容量。

5GW听着不像科技新闻,更像能源新闻。问题也在这里。AI产业嘴上讲模型,脚下踩的是电网。谁能拿到稳定、便宜、合规的电,谁才有资格谈更大的算力版图。

铁路时代争路权,AI时代争电权。不完全一样,但底层都在争基础设施控制权。

这笔投资到底是什么

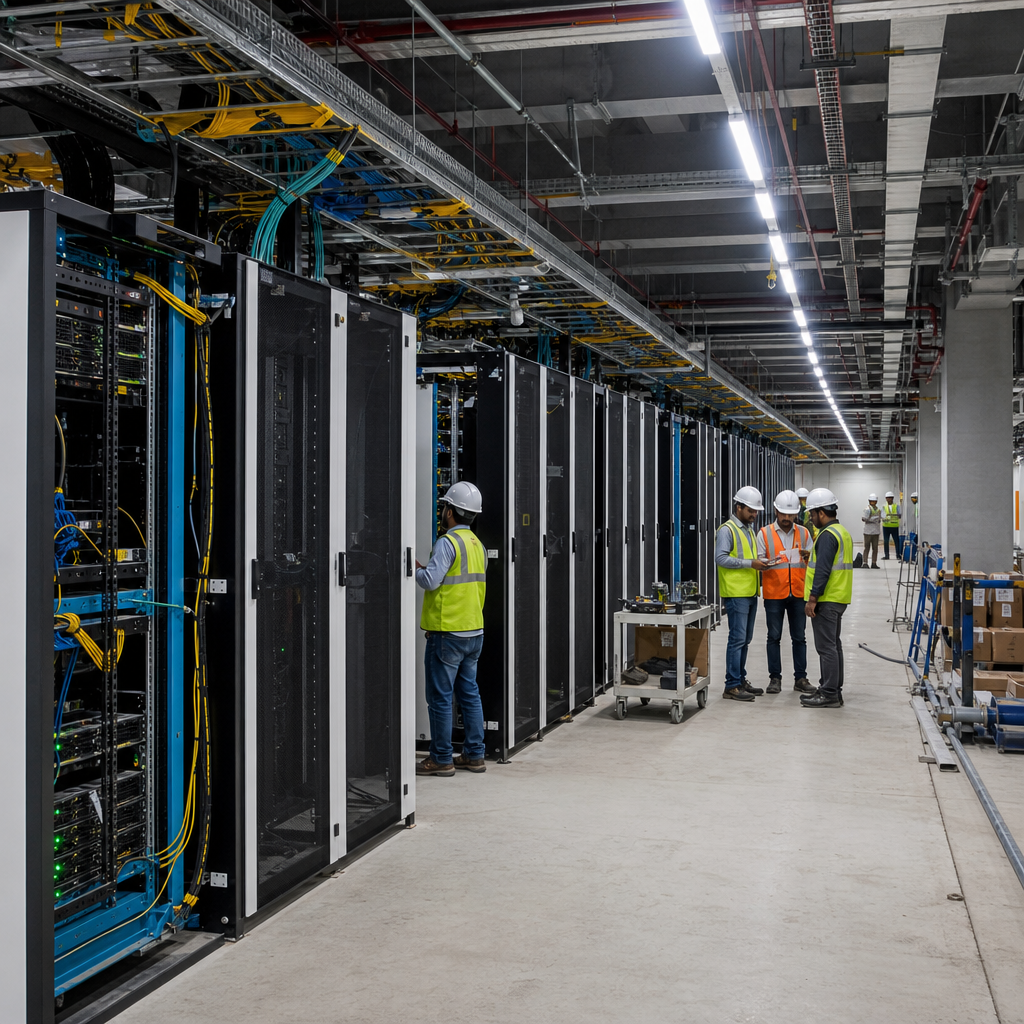

AirTrunk不是刚到印度门口张望。它已经通过收购Lumina CloudInfra进入印度,并有约600MW项目管线,覆盖孟买、金奈、海得拉巴。

这次的300亿美元和5GW,是更大的承诺。关键是别把承诺写成既成事实。数据中心容量也不能直接等同于GPU数量,更不能等同于真实AI训练能力。

事项已知信息该怎么理解
投资方黑石支持的澳大利亚数据中心运营商AirTrunk不是小玩家试水,是资本级押注
投资规模承诺到2030年在印度投资300亿美元仍是计划,不等于资金全部落地
建设目标5GW AI数据中心容量是电力和机房容量口径,不是已上线算力
现有入口收购Lumina CloudInfra已有印度资产和项目基础
已知管线约600MW,覆盖孟买、金奈、海得拉巴先卡核心城市,再看资源兑现

还有一条大线索。马哈拉施特拉邦首席部长称,该邦已就Raigad Pen Growth Center土地意向与AirTrunk交换文件。项目规划3GW,投资约2万亿卢比,约210亿美元。

但这里要压住笔。AirTrunk没有确认这个3GW项目是否构成5GW计划的主体,也没有说明剩余容量怎么分布。现在能说的是:印度地方政府在积极拿地招商,AirTrunk在评估大规模落点。

印度为什么能接住这类故事?两条线够了。

一是需求。Bernstein预计,印度数据中心容量可能从目前约1.5GW增至2030年最高8GW。亚马逊、谷歌、微软、OpenAI都在加码;本土的Reliance、Adani、TCS也在冲。

二是政策。印度政府给外国云服务商开了税收口子:面向海外销售的云服务工作负载,如果运行在印度数据中心,可享受至2047年的税收豁免。

翻译一下:把全球客户的云负载搬来印度跑,印度给长期税收激励。

这对云厂商采购团队很具体。印度节点会被放进容量规划表,但不能直接按“低成本可用区”处理。真正要问的是PPA电力协议、并网时间、备用电源、水资源许可、SLA和跨境数据合规。

对AI创业公司也一样。如果团队准备把训练或推理负载迁到印度,别只看云报价。要看容量什么时候交付、能不能稳定扩容、延迟和合规是否适合自己的客户。

5GW的难点不在机柜,在电和水

我更在意的不是AirTrunk敢不敢投,而是印度能不能把资源兑现成可稳定运行的容量。

5GW不是一排服务器。它意味着长期电力供应、输配电能力、冷却系统、水资源、土地审批、环保约束,以及地方政府持续兑现承诺的能力。

AI基建最硬的一句话是:服务器可以买,电不能凭空长出来。

亚太数据中心扩张到本十年末,可能需要数十太瓦时新增电力。这个数字不只是能源部门的报表。它会落到电网改造、发电结构、峰谷调度、工业用水和地方社区承压上。

印度有优势。人口规模大,工程和软件人才多,英语体系成熟,云服务有全球交付想象。AirTrunk CEO Robin Khuda提到政府支持、技术人才、可再生能源,这些并非空话。

但优势不等于通行证。

印度AI基建叙事最容易被讲滑的地方,是把“有需求”和“能承接”混成一件事。数据中心项目推进到一半,真正卡人的通常不是宣传,而是电力接入慢、土地协调难、用水被质疑、政策口径变动。

这里的对比很现实:

看起来的利好落地时的硬约束
300亿美元投资承诺分期建设、审批和融资节奏仍要验证
5GW容量目标并网、供电稳定性和备用电源才是关键
至2047年税收豁免适用条件、工作负载来源和合规边界要看细则
可再生能源叙事绿电可得性、储能和峰值负载仍是难题
人才红利数据中心运维、能源管理、冷却工程也要跟上

所以,这件事对投资者的动作也很清楚:少看MoU,多看已供电MW。少看“规划容量”,多看土地交割、并网许可、PPA签署、客户租约和实际投运节点。

没有这些,5GW只是PPT里的GW。

印度卖的是一整套资源包

AirTrunk这笔承诺,更像全球AI算力资本在找新地理落点。

美国本土电力吃紧。欧洲能源成本和监管复杂。东南亚一些地区也在感受到数据中心对电网的挤压。印度这时拿出长期税收激励,意思很直白:把海外云负载放过来,我给你成本、人才和政策背书。

这不是单向的“印度被投资”。这是交易。

印度卖的是土地、电力、税收确定性、技术劳动力和国家级云基础设施叙事。AirTrunk们买的是容量扩张、成本套利和AI需求继续增长的期权。

“天下熙熙,皆为利来。”这句话放在AI热潮里并不突兀。模型再漂亮,资本最后还是要找更低成本、更高确定性的生产要素。

我不太买账“印度马上成为全球AI中心”的直线叙事。中心不是喊出来的。是一兆瓦一兆瓦接出来的,是一块地一块地批出来的,也是在停电风险、用水争议和地方政策反复里扛出来的。

AirTrunk这次把牌面摊得很大。好处是,印度在全球AI基建地图上的位置更清楚了。代价是,资源账本也被提前摊开。

接下来别只数还有多少公司宣布投资印度。更该看四件事:多少MW真正并网,多少土地完成交割,多少客户签下长期租约,多少容量能稳定运行。

AI产业喜欢讲未来。数据中心不吃愿景,它吃电。
